So sollte es einmal aussehen, das Gemeinschaftshaus Sollngriesbach. Alle Vereine brauchen für ihre Arbeit eine geeignete Bleibe. Auch unsere Jugend in Sollngriesbach hat hier einen Platz erhalten, um sich treffen zu können. Dies war nur mit vereinten Kräften durch die Errichtung des Gemeinschaftshauses möglich. |
|||||||||||||||||||||||||||||||||||||
Bei der Dorfversammlung am 21.02.2008 konnte das Projekt im voll besetzten Schützenhaus der Bevölkerung von Sollngriesbach vorgestellt werden. Damaliger Ortssprecher Horst Stemmer erzählte die bisherige Geschichte um die Planung und dem Kampf mit den Behörden wegen der Zuschüsse und Genehmigungen. Aber die Hartnäckigkeit hat sich ausgezahlt. Nach nochmaliger Umplanung des Vorhabens durch das Architekturbüro Ludwig Englmann aus Berching konnte der Spatenstich erfolgen und am 18.04.2009 hatten die Bauarbeiten am Fundament begonnen. |
|||||||||||||||||||||||||||||||||||||
Hier der Bauplan |
|
||||||||||||||||||||||||||||||||||||
|
Fotos vom Baubeginn und dem Fortschritt der Bauarbeiten Seit den ersten Vorbe- reitungen mit den Pla- nungsarbeiten, Wald- arbeiten für Dachstuhl sowie den Arbeiten am Fundament sind derzeit von ca. 50 freiwilligen Helfern rund 750 Arbeitsstunden verrich- tet worden. Freiwillige Helfer waren daher jederzeit willkommen. |
||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||
Am 10.07.2009 ist es nach langen Vorberei- tungen am Fundament endlich so weit. Die Bodenplatte wird beto- niert. Gleich am nächsten Tag beginnen die Maurer- arbeiten ... |
|||||||||||||||||||||||||||||||||||||
|
Wie man sieht sind die Arbeiten nun doch schon weit vorange- schritten. Am 12. September wurde der restliche Dachstuhl errichtet und am 19. September 2009 fand das Richtfest satt. |
||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||
Bis zum 19.09.2009 haben sich bislang 84 Helfer be- teiligt, die 3700 Arbeits- stunden geleistet haben. Ein besonderer Dank gilt unseren Mauerern. |
|||||||||||||||||||||||||||||||||||||
|
Nach dem Richtfest wurde die Arbeit wieder zügig aufge- nommen, so dass nach Aufbringung der Dach- schalung und Lattung die Dacheindeckung erfolgen konnte. Noch im Dezember wurde der Regen- wasserkanal verrohrt, damit die Straße befestigt und auch die Zufahrt zum Parkplatz angeglichen werden kann. Nach
der Jahreswende haben die Elektriker mit der Elektroinstallation
begonnen. |
||||||||||||||||||||||||||||||||||||
Nachdem die Installa- teure und Elektriker ihre Leitungen in den Wänden "versteckt" hatten, wurde der Innenputz in den Räumen bis Mitte Mai 2010 angebracht. Nur die Fahrzeughalle der Feuerwehr ist noch nicht verputzt. Die Schreiner haben be- gonnen, die Türen zu setzen. Die Vorbereitungen für den Estrich werden getroffen. |
|
||||||||||||||||||||||||||||||||||||
Endlich:

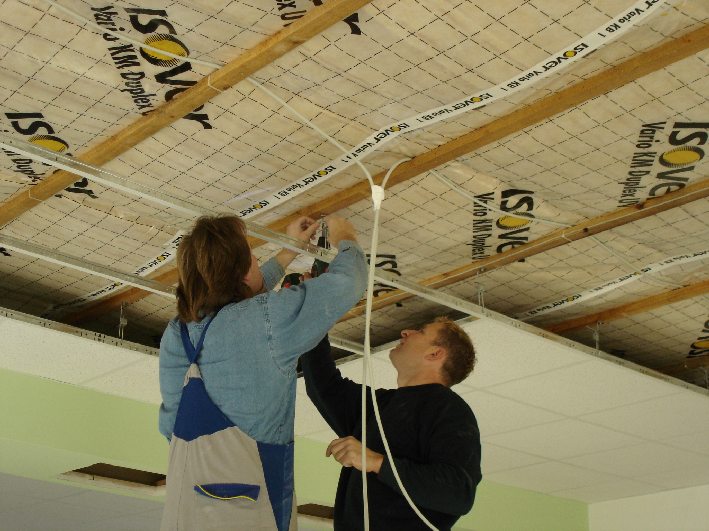

Nach langem Warten wurde am 30.07.2010 der Strom- anschluß geschalten. Bereits kurz darauf wurde im Außenbereich mit der Auffüllung und dem Unterbau des Parkplatzes begonnen. Die Decke im Schützen haus ist bereits fertig isoliert und die Dämmung im Gemein schaftshaus wird in Kürze eingebaut. |
|||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||
Wie man sieht geht der Innenausbau zügig voran. Die Montage der Schallschutz decke im Schützenhaus mit den Schächten für die elek- tronischen Schießstände ist zum Teil schon fertig. Die Gasheizung ist installiert und kann noch im Winter in Betrieb genommen werden. Die Toiletten sind mittlerweile fertig gefliest, auch dort ist eine Schallschutzdecke eingebaut worden. Im Obergeschoss sind die Rigipsdecken fertig montiert und verspach- telt. Der Deckeneinbau im Gemeinschaftsraum wurde begonnen. Der Küchenboden und der Kühlraum sind ebenfalls schon fertig gefliest. |
|||||||||||||||||||||||||||||||||||||
|

Während am Innen- ausbau noch fleissig gewerkelt wird, wird im hinteren Bereich be- reits ein Teil des Pfla- sters für den Parkplatz eingebaut.
Mit dem Außenputz und der Farbe nimmt das Haus nun endlich auch außen Gestalt an. Im September 2011 wird der Eingangs- und Einfahrtsbereich ge- pflastert. Noch rechtzeitig vor dem ersten Königs- schießen 2011 wird im Gastraum die Innen- einrichtung eingebaut. Im Außenbereich wird die Bepflanzung vorge- nommen. |
||||||||||||||||||||||||||||||||||||
